大家好,今天小编关注到一个比较有意思的话题,就是关于交房2年现地库沉降的问题,于是小编就整理了2个相关介绍交房2年现地库沉降的解答,让我们一起看看吧。

主楼与地库沉降缝做法?

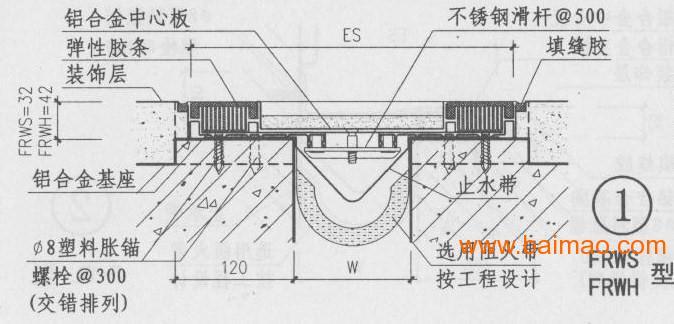

1、在处理沉降缝时,可先清除变形缝内杂物等,使其平整、干净;接下来用发泡剂填充变形缝,注意不要填满,留下15cm深做特殊防水处理。
2、等到发泡剂凝固之后,用防水砂浆掺堵漏材料抹3cm面,并且用防水胶作两布四涂的防水处理;等到其干固之后,涂刷两遍丙烯酸,再用聚合物水泥砂浆固定,安装止水条。接下来用水泥砂浆抹面找平,并且用防水卷材做双层V型外墙防护,最后用白铁皮等进行覆盖。
沉降后浇带宽度要求?
1 、后浇带的设置应遵循“抗放兼备,以放为主”的设计原则。因为普通混凝土存在开裂问题,设置后浇缝的目的就是将大部分的约束应力释放,然后用膨胀混凝土填缝以抗衡残余应力。
2、后浇带的间距应合理,矩形构筑物后浇带间距一般可设为30~40m,后浇带的宽度应考虑便于施工操作,并按结构构造要求而定,一般宽度以 700 ~1000mm为宜。现常见的有800mm、1000mm、1200mm三种。
3、后浇带在未浇注混凝土前不能将部分模板、支柱拆除,否则会导致梁板形成悬臂造成变形;施工后浇带的位置宜选在结构受力较小的部位,一般在梁、板的反弯点附近,此位置弯矩不大,剪力也不大;也可选在梁、板的中部,该位置虽弯矩大,但剪力很小。
4、后浇带的断面形式应考虑浇注混凝土后连接牢固,一般应避免留直缝。对于板,可留斜缝;对于梁及基础,可留企口缝,可根据结构断面情况确定。
5 、结构设计中由于考虑沉降原因而设计的后浇带,在施工中应严格按设计图纸留设;由于施工原因而需要设置后浇带时,应视工程具体情况而定,留设的位置应经设计单位认可。
6、后浇带处结构主筋不宜在缝中断开,若必须断开,则主筋搭接长度应大于45倍主筋直径,接头应按规范要求错开,并应按设计要求设附加钢筋。
7、后浇带砼浇筑应留置砼强度检验试块及抗渗强度检验试块(设计有抗渗要求),后浇带的强度等级不得低于其两侧砼,应提高一个强度等级,同时应符合设计要求。
到此,以上就是小编对于交房2年现地库沉降的问题就介绍到这了,希望介绍关于交房2年现地库沉降的2点解答对大家有用。
